Contrôle de l'étanchéité

Après le raccordement effectuer
le contrôle de l'étanchéité.

1. Rincez deux fois l'installation

à l'eau du robinet propre.

2. Nettoyez l'insert de filtration

du racleur côté construction.

3. Remplissez de nouveau

l'installation d'eau et aérez
l'appareil au niveau des vannes
manuelles d'aération.

4. Adaptez la pression de contrôle

à au moins 250 kPa (2,5 bar).

5. Contrôlez l'absence de fuites

pendant au moins 24 heures
au niveau des raccordements
effectués. En cas de fuite, les
raccordements ne sont pas
corrects. Resserrer les vissages
ou refaites le raccordement.

6. Une fois le contrôle

de l'étanchéité terminé,
enlevez la surpression, en cas
de mélange eau-glycol, des
conduites de fluide ou adaptez
la pression d'arrêt à la pression
adaptée de l'installation.

Avant la mise
en service

Remplissage de l'installation

L'installation est remplie, côté
construction, au raccordement
de remplissage/ et vidage.

Protection antigel du fluide

Si vous utilisez un mélange eau-
glycol, remplissez-le mélangé dans
l'installation. Vérifiez pour ce faire
la concentration souhaitée.

Pré-pression de l'appareil
du fluide

La pré-pression du fluide (sans
fonctionnement de la pompe de
circulation) est différente au sein
de l'installation. Au point le plus
haut, la pression augmente d'env.
10 kPa (0,1 bar) par mètre de
hauteur (hauteur géodésique).
La valeur mesurée au point le plus
haut est appelée pression d'arrêt.

Lorsque vous déterminez la pré-
pression de l'appareil (pression
du manomètre côté construction
de l'appareil), l'agencement de
l'appareil dans l'installation est
primordial. Régler la pression à au
moins 70 kPa (0,7 bar).

Aération de l'installation

De l'air peut encore rester dans
les tuyaux après le contrôle
de l'étanchéité. Il est transporté,
par le fonctionnement
de la pompe de circulation,
vers le prochain pressostat le
plus haut ou d'eau froide. Vous
devez alors répéter l'aération
(Figure 10)

.

Aérez également la pompe,
si nécessaire.

Vous devrez alors adapter
la pression d'arrêt à la pression
nécessaire de l'installation.

10 Aération manuelle

Aération
manuelle

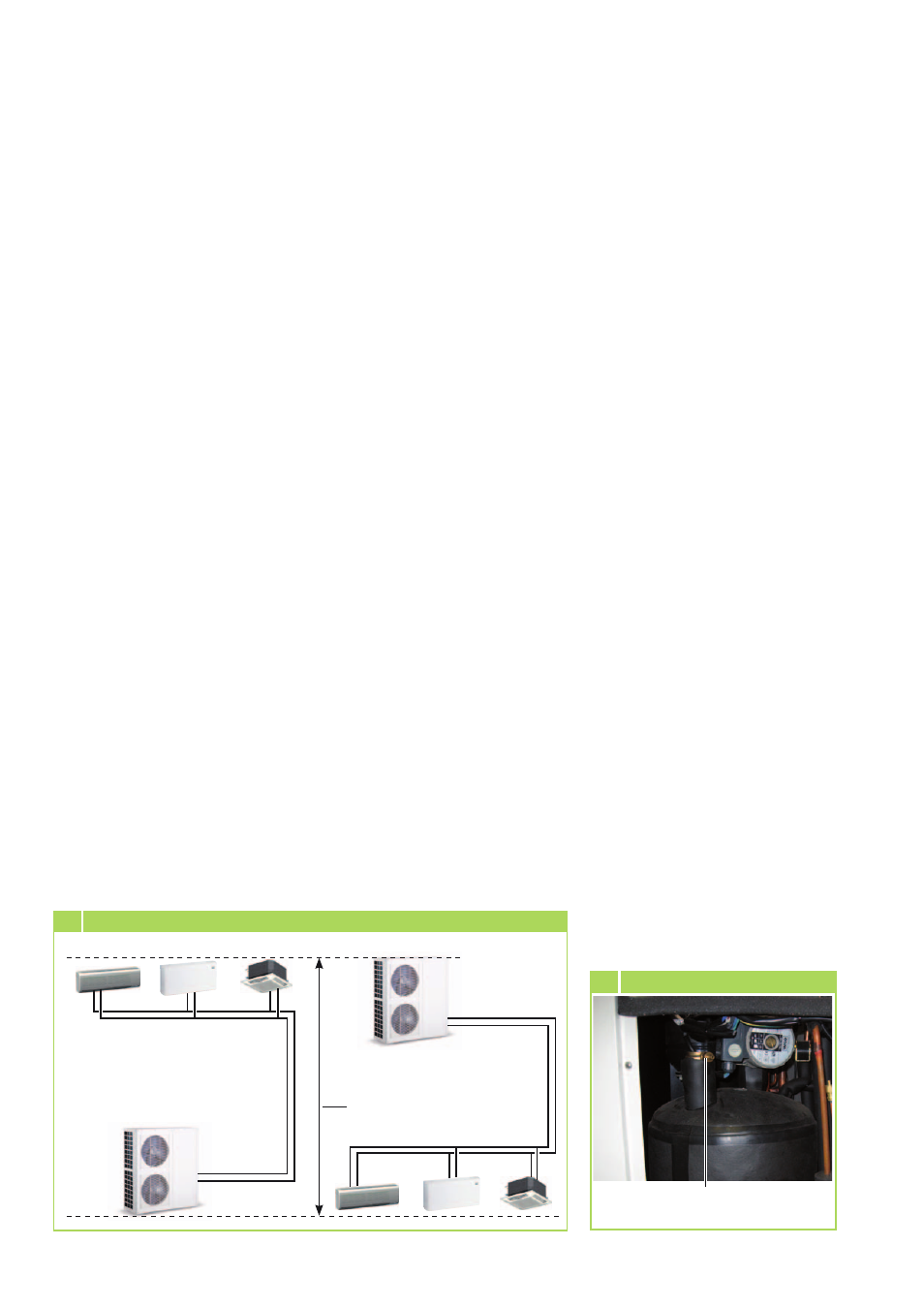

9 Pré-pression de l'appareil

Hauteur géodésique

de l'installation

Pré-pression de

l'appareil

Pré-pression

de l'appareil

Pression d'arrêt

Si l'appareil est positionné au
point le plus bas

de l'installation,

la pré-pression de l'appareil
(=pression d'arrêt+hauteur
géodésique de l'installation)
doit être réglée à au moins 70
kPa (0,7 bar) + 10 kPa (0,1bar)
x hauteur géodésique de
l'installation

.

Si l'appareil est positionné
au point le plus haut

de

l'installation, la pré-pression de
l'appareil (=pression d'arrêt) doit
être réglée à au moins 70 kPa
(0,7 bar)

. Attention, la pression

de l'installation est augmentée au
point le plus bas par la hauteur
géodésique de l'installation!
